新闻中心

News center
东方电气木垒100万千瓦风电项目完成124台风机基础浇筑
时间:2024-10-05    来源:

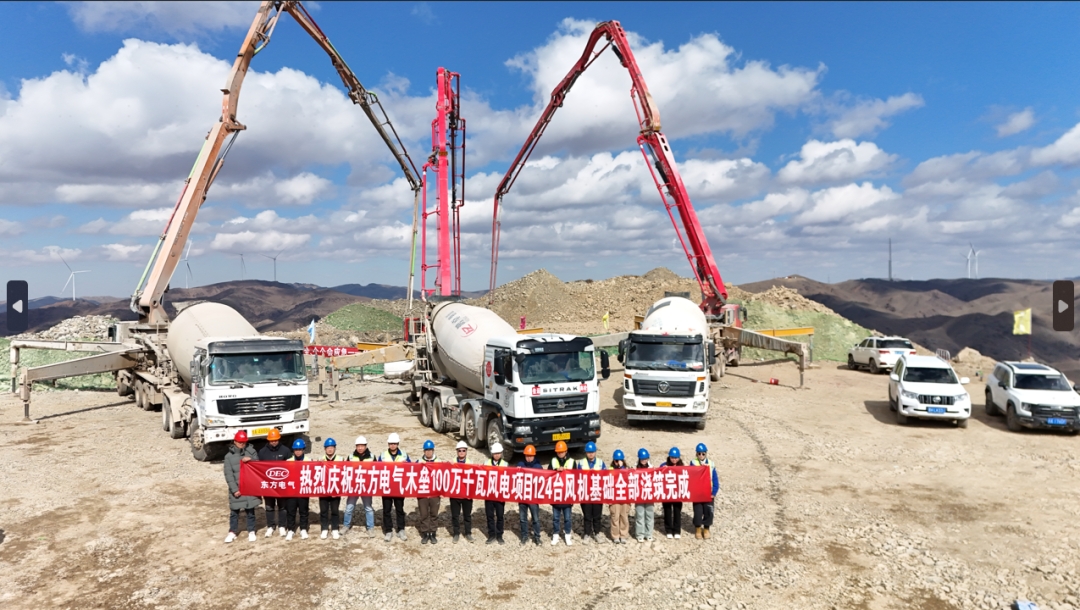

近日,随着全场施工难度最大的E092风机基础最后一方混凝土浇筑完毕,东方电气木垒100万千瓦风电项目完成124台风机基础浇筑,标志着项目土建工作全面完成,主体工程全面进入设备安装冲刺阶段,为年内建成奠定了坚实的基础。

土建工作提前完成

东方电气木垒100万千瓦风电项目是国内单体最大百万千瓦级山地风电项目,设计风机基础最大直径24.2米,单台基础混凝土浇筑最大达1036立方米。项目坐落于新疆木垒县,地理环境极为特殊,90%的山体由坚硬的花岗岩构成,结构紧密且硬度极大,项目施工难度大,同时面临开山辟路等困难。为顺利推进项目进度,项目团队坚持强管控、抓重点、攻难点、破堵点、盯偏差,提前完成了162公里的道路修建和124台风机基础浇筑工作。

风机交付及吊装工作提速

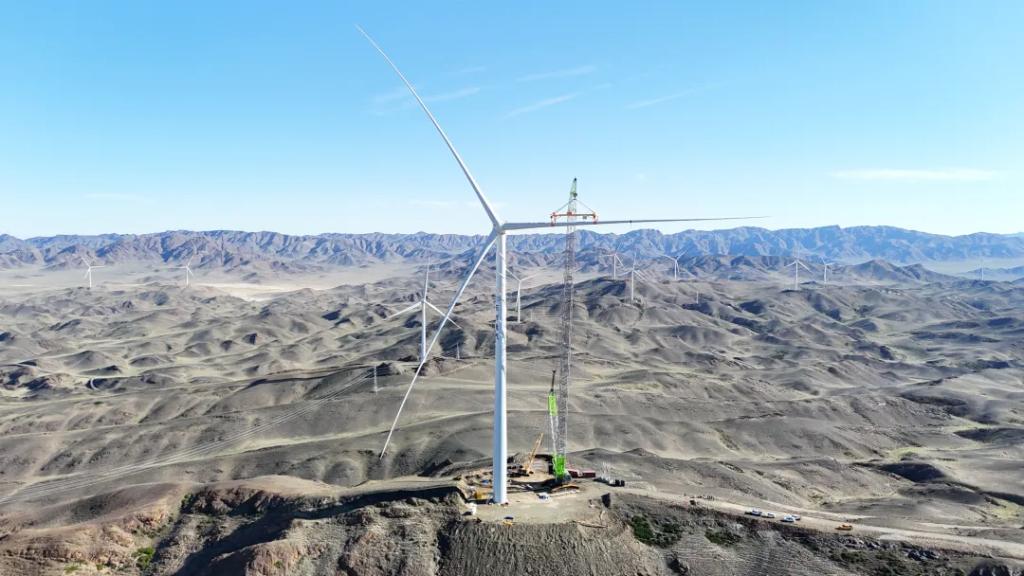

为保障项目顺利交付,9月26日,东方风电新疆木垒基地月产第100台风机轮毂顺利下线,创造了东方风电生产基地单月最大产出纪录。截至9月29日,该项目已完成40台风机吊装工作,完成率达32.2%;完成项目集电线路基础开挖工作共计788基,完成率达94%;220千伏汇集站也全面进入设备安装调试阶段。

为实现年底建成目标,东方电气项目团队将以土建、吊装、集电线路、物资配套、运输五个专班为抓手,全面把控工程建设的关键环节与重点工作,针对雨雪天气,提前制定应急预案,坚决确保年底建成,保障项目如期并网发电!

热点推荐
